别再盲干了!让生产追踪表卡死生产流程,责任清晰、效率飙升

zmay10个月前 (06-11)生产管理1663

“某家电子厂因SMT贴片工序设备故障没及及时追踪,导致整批订单延期了3天;某家具厂因板材加工进度漏检,交付时才发现20%部件尺寸不合格…… 生产中的这类‘看不见、管不住’的现象,正在吞噬企业的交付口碑与利润。”

对上述此类情况,我们就需要用到生产进度追踪表对生产进行控制追踪控制,生产进度追踪表主要用于记录生产管理中批量生产、定制化生产、流水线作业等生产进度的把控、设备故障、质量问题等各工序的执行状态、时间节点、完成状况情况。今天为大家分享的生产进度追踪表模板,要主要有两个部分,一个是图表部分,一个是基础原始数据部分。


一、基础原始数据部分

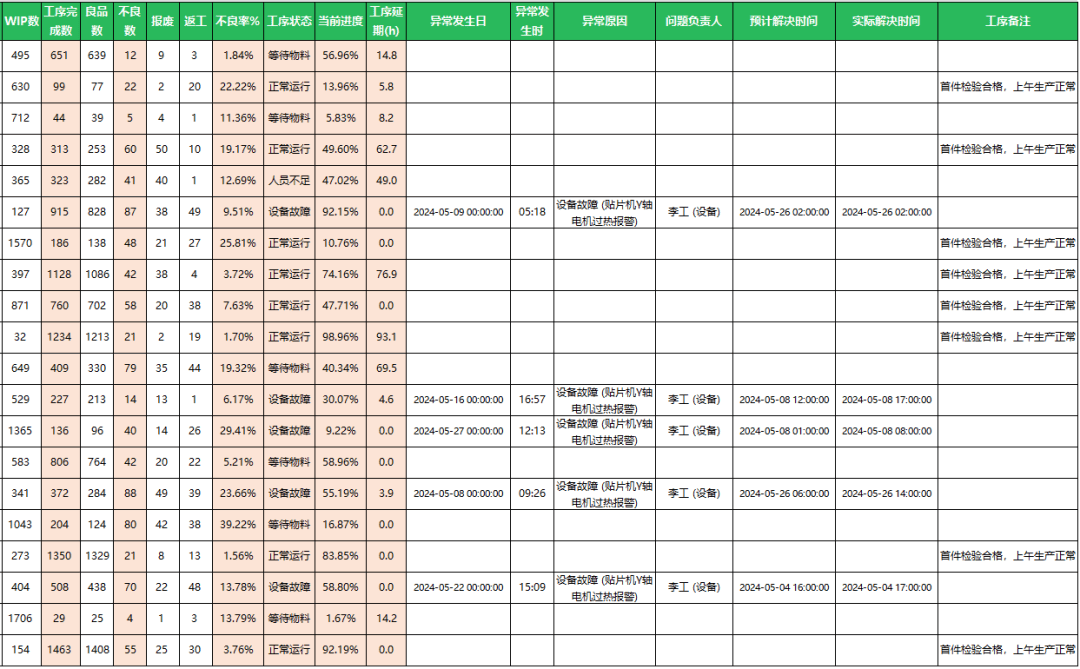

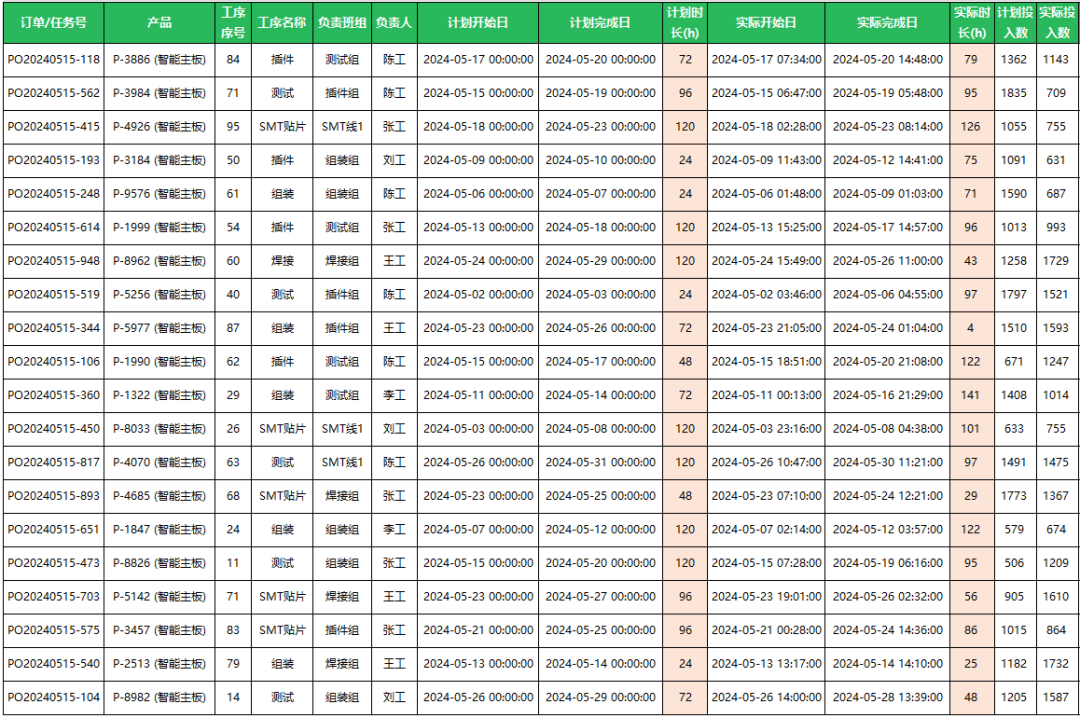

该部分包括了生产进度追踪常用的项目内容,比较齐全,如计划开始、计划完成,实际开始、实际完成,工序完成,良品数、进度等。可以在此模板基础上进行适当删减修改。


二、图表部分

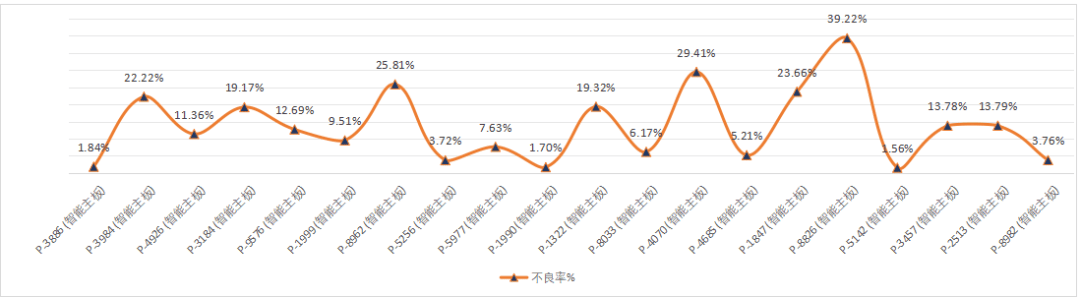

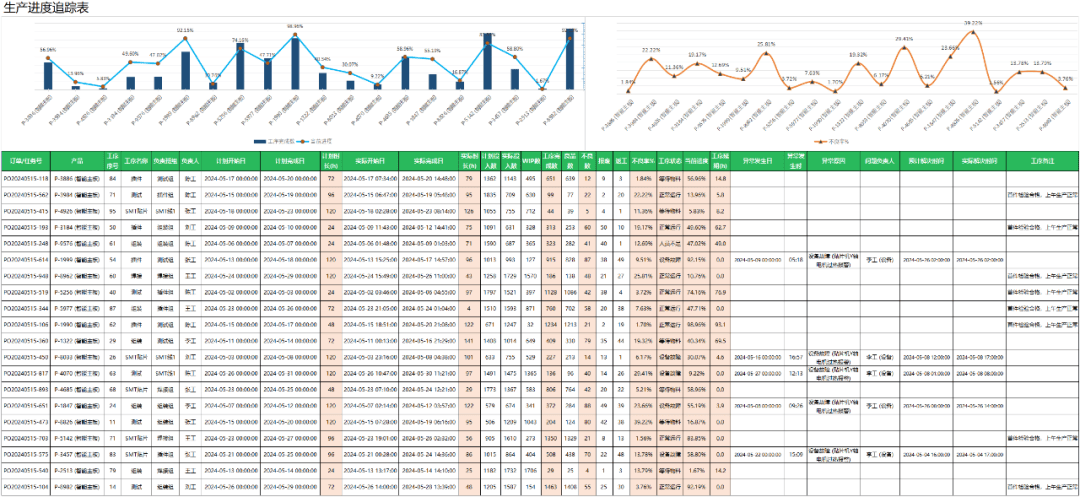

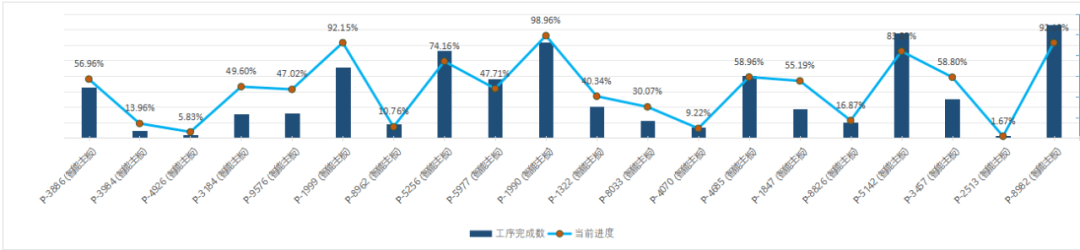

该部分了包括了产品工序完成数和生产进度的柱形图和折线图的混合图表,另一个就是不良率的曲线图。可以根据实际情况需要建立相应的图表内容。


下载地址:

别再盲干了!让生产追踪表卡死生产流程,责任清晰、效率飙升

相关文章

什么是生产与物料控制(PMC)?

什么是PMC,也就是什么是生产与物料控制? PMC代表Product Material Control的缩写形式, 意思为生产及物料控制,通常它分为两个部分: 1、PC 生产控制或...

人力负荷如何进行分析?

人力负荷如何进行分析?

1.依据计划产量、标准工时计算所需总工时。 2.设定每周工作6天,每天工作时间为10小时,则其人员需求为:总需工时÷(每人每天工作时间×每月工作日)×(...

生产进度落后采取的6点措施

生产进度落后时可以采取以下6点措施: 1、增加人力或设备:增加瓶颈工序的人力与设备;招聘临时工。 2、延长工作时间:延长工作时间,进行双班制或三班制。 3、改进制造流程:生产技术人员...

生产线进度跟踪表

            &nbs...

家具词汇之油漆涂料

A Accelerate 促进剂 Accelerator硬化剂,接触剂 Acetic acid 醋酸 Acetone 丙酮 Achromatic color 无彩色 Acid...

什么是工时?

标准工时(也称标准作业时间)是指:在既定作业条件下,用标准作业方法完成单件作业对象所花费的时间,标准工时的构成如下所示:标准工时主作业时间真正作业时间 主作业放宽时间一般放宽特殊放宽准备时间...

发表评论

访客

看不清,换一张

◎欢迎参与讨论,请在这里发表您的看法和观点。
