时间-资源优化,是指在一定的工期条件下,通过平衡资源,求得工期与资源的最佳结合。时间-资源优化是一项工作量大的作业,往往难以将工程进度和资源利用都能够作出合理的安排,常常是需要进行几次综合平衡后,才能得到最后的优化结果。时间-资源优化主要

时间-资源优化,是指在一定的工期条件下,通过平衡资源,求得工期与资源的最佳结合。时间-资源优化是一项工作量大的作业,往往难以将工程进度和资源利用都能够作出合理的安排,常常是需要进行几次综合平衡后,才能得到最后的优化结果。

时间-资源优化主要靠试算。对于比较简单的问题,可以按以下步骤进行:
1、 根据日程进度绘制线条图;
2、 绘制资源需要动态曲线;
3、 依据有限资源条件和优化目标,在坐标图上利用非关键工序的时差,依次调整超过资源约束条件的工作时期内各项作业的开工时间,直到满足平衡条件为止。
时间——资源优化是有限资源的调配优化问题,就是在资源一定的条件下,使完成计划工期最短。

时间——资源优化的步骤和方法的要点是:
第一,根据规定的工期和工作量,计算出作业所需要的资源数量,并按计划规定的时间单位做出日程上的进度安排;
第二,在不超过有限资源和保证总工期的条件下,合理调配资源,将资源优先分配给关键线路上的作业和时差较小的作业,并尽量使资源能均衡地、连续地投入,避免骤增骤减;
第三,必要时适当调整总工期,以保证资源的合理使用。

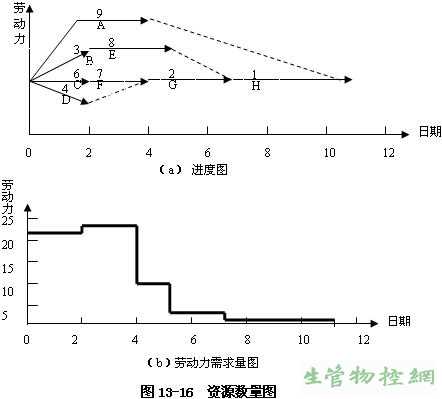

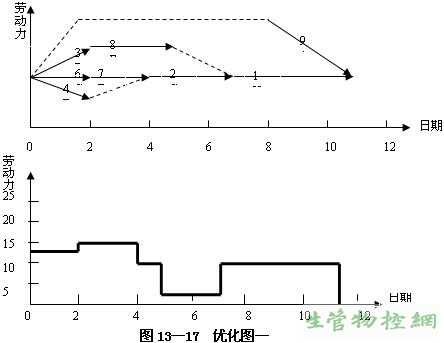

例13.5:某工程所含有作业及其需要的时间,资源数量如图13-16(a)(b)所示。若上前该计划仅有人力资源为10人,可供使用,问如何安排方案。
资源数量图

资源优化
