生产计划自动排程表模板,wps/excel通用

zmay1年前 (2025-04-30)生产管理4829

在生产中,我们的工作都离不开生产计划排程表。它就像车间的“指挥棒”——比如上周订单突然增加20%,就要立刻用它重新分配工人轮班,把闲置的包装线调给急需的工序,同时通知采购提前两天进原料,这样既没让机器空转,又避免了产线等料的情况。在遇到紧急插单时,还要在有限的时间内协调好各部门协作。

下面列举一个生产计划自动排程表模板,大家可以结合工作实际来修改完善,使其更加适合自身情况,表中数据仅为举例用。


一、基础数据部分

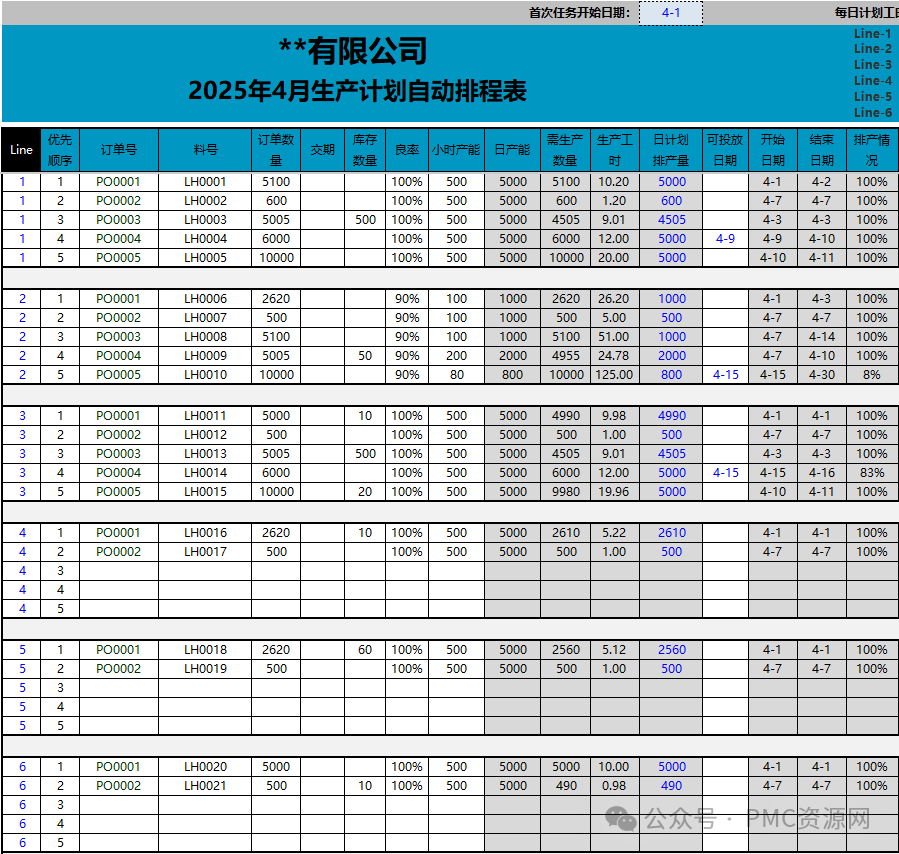

从图中可以看到,这个部分包括了线别(默认是6条线,理论可以新增无数条)、优先顺序、订单号、料号、订单数量、交期、库存数量、良率、小时产能、日产能、需生产数量、生产工时、日计划排产量、可投放日期、开始日期、结束日期、排产情况等内容。其中灰底部分已经设置公式,其余部分需要自行输入相关数据后,灰底部分会自动计算出数据。


二、自动排程区域

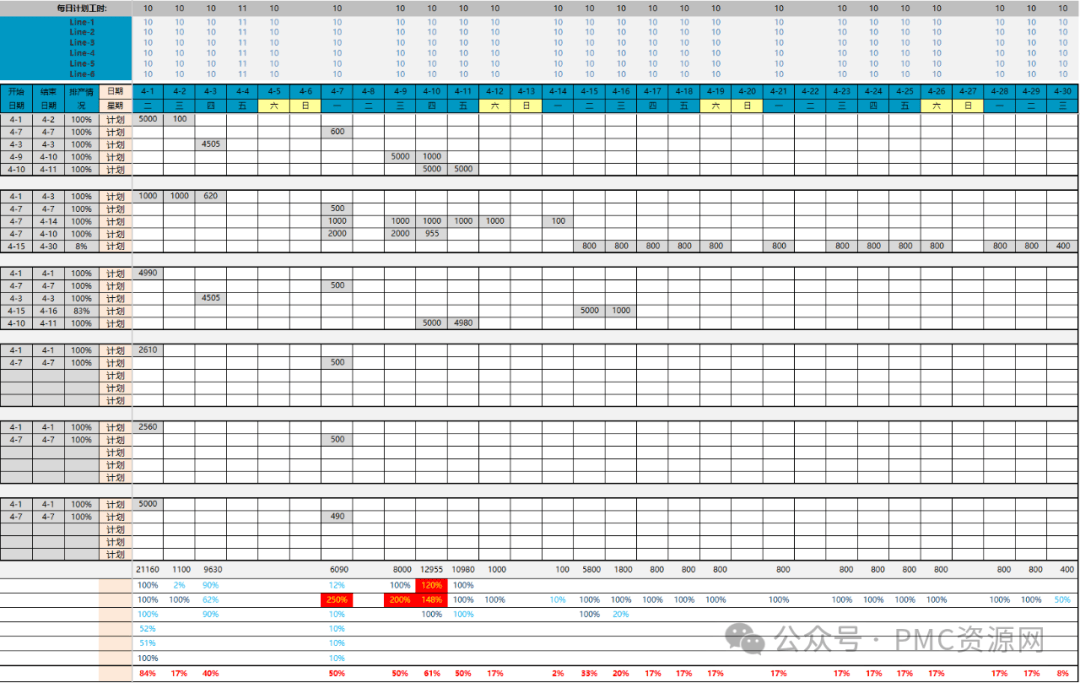

该部分为生产计划自动排产部分,均已设置好公式,开始日期在N2单元格设置,其他部分会根据设置的开始日期自动计算排产。顶部是计划工时设置部分,默认是10小时,周日休息。可以根据实际情况进行调整,比如8小时,24小时,如果周六、周日休息不排产,直接输入0就可以了。底部是每条线的负荷率计算及总负荷率计算。


下载地址:

生产计划自动排程表模板

相关文章

周生产计划决定后应做哪些方面的准备?

周生产计划方案决定后,应在以下几方面有所准备: 1.人员 人力负荷是否合理,人员是否符合需求数量。 2.机器 机器是否够用,其产能是否很快提升,有无其他异常问题。 3.工模、夹、...

日程计划如何安排?

从接到订单到成品出货中间所需的时间,可以安排成一个日程计划进度表,根据不同的进度进行适当的调节,它主要包括以下几个方面: 1.产品设计需要的时间(有的已提前设计好则不必考虑)。 2.接到订...

生产进度落后采取的6点措施

生产进度落后时可以采取以下6点措施: 1、增加人力或设备:增加瓶颈工序的人力与设备;招聘临时工。 2、延长工作时间:延长工作时间,进行双班制或三班制。 3、改进制造流程:生产技术人员...
