综合生产计划技术及例子分析

zmay16年前 (2009-04-03)生产管理193

企业一般使用简单的试算法制定综合生产计划。试算法包括计算不同生产计划方案的成本,并从中选出最佳方案。电子表格软件会有助于这一计划过程。精确的方法如线性规划与仿真计划经常在电子表格软件中得到应用。

下面以满足CA&J公司的要求为例,说明如何利用电子表格方法比较四种策略。最后讨论应用线性规划的更复杂的方法。
第一阶段月库存为400件。由于需求预测是有误差的,CA&J公司决定建立一个安全库存(缓冲库存)以减少缺货的可能性。本例中,安全库存为预测需求量的1/4。
在研究备选生产计划之前,一般将预测需求量转换为生产需求量,生产需求量包括了安全库存。
现在我们为CA&J公司制定生产计划。用一张电子表格对不同方案进行分析,以确定总成本最低的方案。

应用举例:

一、需求预测
需求预测
#p#副标题#e#
二、费用

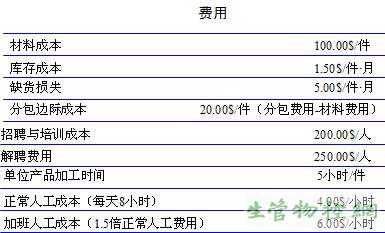

费用

三、生产需求

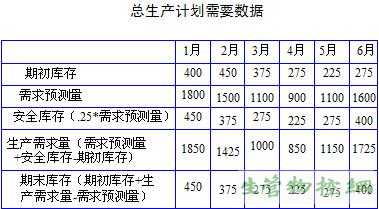

生产需求

四、方案1、2、3、4及比较
方案1 增、解聘工人——在需求量大时应多雇佣工人,在需求小时可以裁减工人。这种做法不一定永远可行,如对技术要求高的工种一般不能采取这种策略,因技术工人不是随时可以雇佣到的。另外,工人队伍不稳定也会引起产品质量下降和一系列的管理问题
方案1、2、3、4及比较
#p#副标题#e#

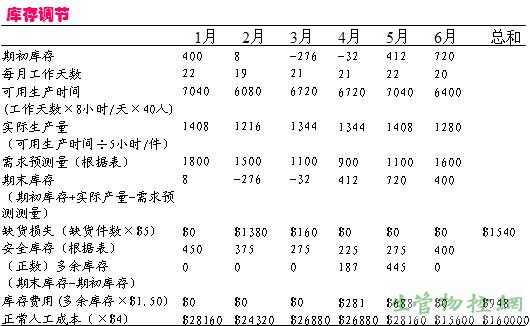

方案2 库存调节——在正常的工作时间内用固定人数的工人进行生产,以满足最小的预测需求量。就是通过库存来调节生产,而维持生产率和工人数量不变。当需求不足时,由于生产率不变,库存就会积累起来。当需求过大时,将利用库存来满足需求,库存就会减少。
方案2 库存调节

计划3  外包—— 维持正常工人不变,需求不能满足部分采用外包解决,风险是:客户有可能被别人拿走。 计划3 外包
#p#副标题#e#

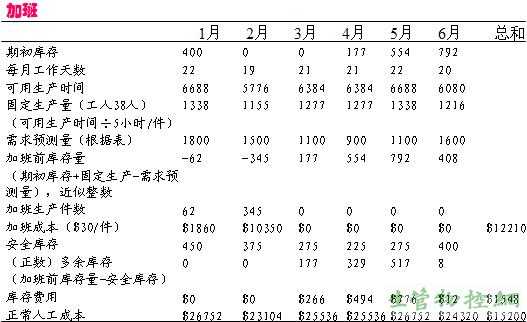

计划4 加班加点 —— 在正常工作时间内用固定人数的工人进行生产,满足所有预测需求量。加班完成其余生产需求量。该计划中工人人数难以确定。但其目标是使6月份的期末库存与安全库存尽可能接近。

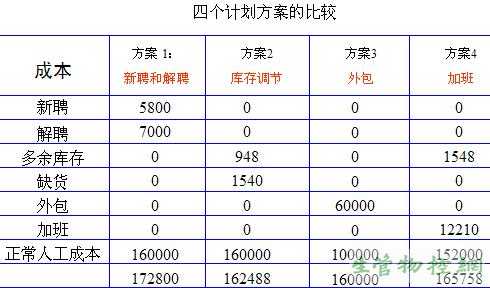

四个计划方案的比较:
四个计划方案的比较
