生产插单管理与控制

zmay4年前生产管理84
生产插单管理与控制中,生产插单造成紧急生产的情况主要有两种:一是提前期设置不合理,大于实际的采购周期,就需要调整系统设置;二是提前期设置合理,但客户要求的交货期太短,这便造成了紧急插单。处理紧急插单涉及的人员包括生产计划员、物料管理员、设备管理员和生产主管。插单管理流程如下图所示。
插单管理流程
下面,我们将对插单管理流程进行说明,找出各节点的负责人和具体工作任务。插单管理流程说明如下表所示。

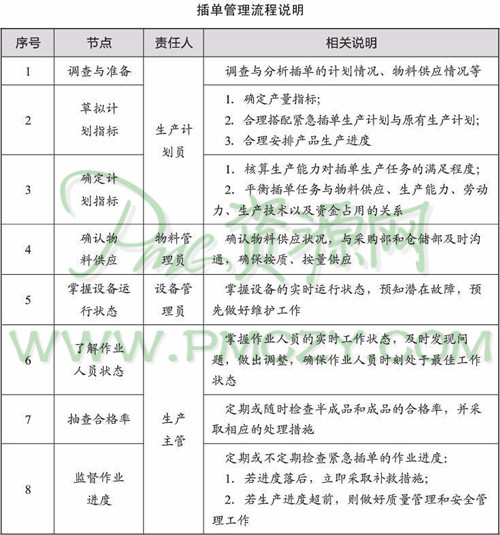

插单管理流程说明
在按部就班地执行上述程序时,也要注意采取一些实用措施预防因紧急生产失力而导致延期的情况发生,具体可采取以下措施。
1、对一些采购周期较长物料,适当保持安全库存
2、与合作意识强的供应商合作,确保供货质量和响应速度。
3、制订生产计划时,采取成组策略,节省生产线切换的时间。
4、对客户实行分等级管理,是否允许插单要先审查客户的信誉和优先等级。
5、紧急插单的调整。如果紧急插单的影响不大(如导致后一订单延期一天交付),企业就可以通过加班等进行调整;若影响较大(如会导致以后半年内或几个月内的订单都要延期交付),企业则应该从整体考虑是否允许插单。
6、生产能力调整。在已有固定的外包合作伙伴前提下,企业还可以采取将产品或零部件的生产外包等策略,使企业即便在生产能力不足的情况下,也可获得额外的收益。

导致生产进度延误的因素,除紧急插单外,还有很多。计划人员还应对这一些不稳定因素加以管理,以全面控制生产进度,更好的对生产插单管理与控制。

相关文章

如何理解生产计划和生产计划工作?

生产计划是关于工业企业生产系统总体方面的计划,它所反映的并非某几个生产岗位或某一条生产线的生产活动,也并非产品生产的细节问题以及一些具体的机器设备、人力和其他生产资料的使用安排问题,而是工业企业在计划...

生产绩效管理的两个方面

生产绩效管理的两个方面

一、生产管理系统 要实现良好的绩效管理,首先要明确生产管理系统各个部门以及人员的职责:生产计划主要负责生产的大计划、月度计划,以及有效的制定和跟催;生产现场控制产量、质量以及异常情况等问...

搬运合理化

1、尽量在搬运作业中应用单元货载; 2、尽量避免多余的搬运作业,防止和消除无效作业; 3、提高易于移动的“搬运活性”; 4、尽可能地利用重力或使搬运作业机械化...

生产计划与管制定义

有关生产计划与管制(Production Planning and Control, PPC)系统的定义,在许多书中均有不同的解释,这里引用Vollmann等人的定义: 「PPC系统主要为提供有...

五大最佳管理工具

管理工具的推陈出新,能促进提升企业核心竞争力,并最终提升中国企业整体的管理水平。 创新性、普遍性、可借鉴性是我们评选本年度最受欢迎管理工具的基本指标,通过网上调查,300名职业经理人中,平衡计分...

工作现场常见问题分析与解决方法

工作现场常见问题分析与解决方法

工作现场常见问题分析与解决方法 1、没有依照规格或标准 2、虽达标但耗时太久 3、用具与设备损坏 4、没有正确使用安全设施...

发表评论

◎欢迎参与讨论,请在这里发表您的看法、交流您的观点。
