如何进行生产线作业切换管理

zmay4年前生产管理71
生产线切换是经常发生的事情,短时间的切换如果缺乏控制的话,往往带来效率的降低和品质的异常。生产线作业切换管理主要包括生产线切换的效率控制和生产线切换的品质。

一、生产线切换的效率控制
切换效率控制的着眼点是切换的时间,切换时间根据作业的不同,可以分为内程序、外程序和调整时间,它们的定义如下。
①内程序:指在切换时,如设备不停止,就无法进行作业的程序。
②外程序:指在切换时,即使设备还在运转,也可以进行作业的程序。
③调整:两个机种之间交换的过程,是切换的核心时间。

1、程序切换作业改善步骤
具体的程序切换作业改善步骤见下表所示。
程序切换作业改善流程表

2、切换程序的改善体系
①内程序向外程序转换,如下图所示。
内程序向外程序转换示意图
②内程序改善,如下图所示。
内程序改善示意图

③程序切换确认清单,具体见下表所示。
程序切换确认单

二、生产线切换的品质
控制切换的实质是一个短时间内的体制变更,因为忙乱的原因,所以导致品质问题发生较多。下面就以组装生产线的切换控制为例进行详细说明。
1、切换的标志警示
作为流水线生产,把某种产品全部生产完毕,然后停下整条流水线,再布置另外一种产品的生产。这种方式虽然“稳妥”,却牺牲了效率。较好的方法是不停线切换方式,即在第一台切换机种上标志“机种切换”的字样,那么这台机下流的过程中谁都知道它与前面的机种有不同,从而用不同的方法来处理。

2、首件确认
首件确认是指对切换后生产下来的第一台产品进行全面的形状、外观、性能、相异点确认,担当者可以是检查员,也可以是工艺员或者班组长。由于首件确认是最重要的确认工作,可以发现一些致命的批量性缺陷,比如零部件用错等问题。所以,要特别认真。

3、不用品的撤离标志

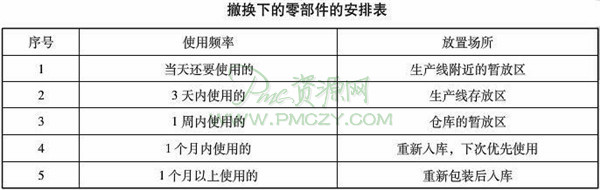

首件确认合格后,意味着切换成功,可以连续生产下去。但是,对撤换下来的零部件不可轻视,一定要根据使用频率安排放置。其具体安排见下表。
撤换下的零部件的安排表
放置完成以后,为了防止误用错用,还要做好标志,并且在标志上还要明确产品的名称、型号、暂放时间及管理责任人员等。

相关文章

生产现场管理制度

1. 目的与适用范围  1.1 确保生产现场人员和作业符合要求,实现优质、高效、低耗、均衡、安全、卫生生产;适用于生产现场所有管理、操作人员。  1.2 生产现场卫生要求执行《...

如何制定安全技术措施

安全生产是企业追求的目标之一,是现场管理的重要内容。生产事故不仅会打断正常的生产过程,严重时还会造成重大的人员伤亡和财产损失。因此,企业要大力加强机械设备和电气设备的安全管理,重视设备的检修和操作人员...

生产与运作管理作业试题(一)

生产与运作管理作业试题(一)

生产与运作管理作业试题(一) 一、判断题正误 1、运作、营销和财务三大职能在大多数组织中都经不相干地运作。 2、服务业的兴起是社会生产力发展水平的一个标志。 3、基于时间竞争策略的焦点在缩...

项目计划与控制(作业时间的估算)

作业时间是指在一定的技术组织条件下,为完成一项作业或一道工序所需要的时间。作业时间可以用ti,j来表示。 估计作业时间的两种方法: 1、单一时间估计法。 2、三种时间估计法。 (1...

生产外协管理办法

一、目的 1、为了加强外协工厂的管理,提升工厂生产效率与质量; 2、为了规范工厂生产公司产品时的操作流程,减少过程时间浪费; 3、为了规范金大公司与外协工厂之间的物料、成品、物流、系统操作等方面...

需求变动剧烈型产品的生产计划

需求变动剧烈型产品的生产计划

需求变动剧烈的产品不容易制订生产计划,具体有如下5类。 1、需求集中到“年末”的产品 该情形指的是需求集中到政府方面的“年末”即三月份的产品。最...

发表评论

◎欢迎参与讨论,请在这里发表您的看法、交流您的观点。
