标准工时测定与执行

zmay4年前生产管理64
标准工时是指在标准条件下,以一定的作业方法,由受过良好训练的作业员以正常的速度,完成某项作业所需的时间。

一、标准工时的构成
标准工时的构成,如下图所示。
标准工时的构成

>正常工时。正常工时=实测时间×评核系数。
其中:实测时间为新产品小批试制时,工艺人员持秒表在作业现场对每一工序作业时间进行实际测算的时间。需要注意的是,应选择生产较为顺畅时进行测算,并连续测试20个以上的周期时间;评核系数是工艺人员根据观测的作业人员劳动熟练程度给出的评核系数,系数越大表示其熟练程度越高,如表4-14所示。
>宽放工时。指除正常工作时间之外必须停顿及休息的时间。计算公式为:
宽放工时=管理宽放时间+生理宽放时间+疲劳宽放时间。
其中:管理宽放时间=实测时间×管理宽放率,管理宽放率一般取3%~10%:
生理宽放时间=实测时间×生理宽放率,生理宽放率一般取5%~20%:
疲劳宽放时间=实测时间×疲劳宽放率,疲劳宽放率一般取2%~5%。
>基于以上分析,标准工时=实测时间×评核系数×(1+宽放率)。
其中:宽放率=宽放时间/实测时间×100%=管理宽放率+生理宽放率+疲劳宽放率。

二、标准工时的测定

1、正常工时

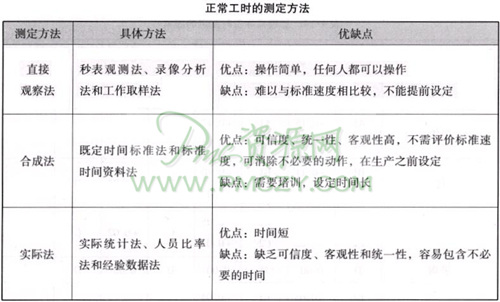

测定正常工时,应采取合适的方法在现场测定,结果即为实测工时。常见的测定方法,如下表所示。
正常工时的测定方法

2、宽放工时
宽放工时包括操作者个人事情引起的延迟、疲劳或无法避免的作业延迟等时间。

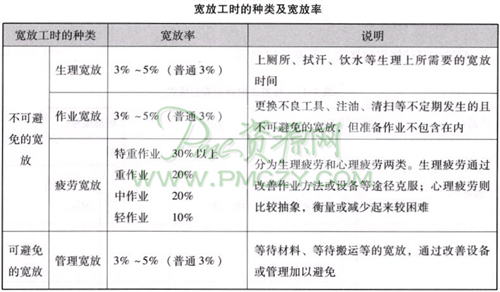

宽放工时的种类及宽放率,如下表所示。
宽放工时的种类及宽放率
#p#副标题#e#
三、标准工时测定步骤

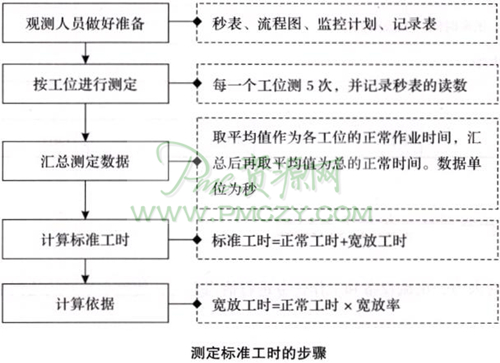

标准工时测定步骤,如下图所示。
测定标准工时的步骤

四、标准工时计算表

标准工时计算表的格式,如下表所示。
标准工时计算表的格式

相关文章

如何调整生产计划?

生产计划是指为了达成企业的生产目标所制定的生产计划,它涉及到从原材料采购到产品出库的整个生产流程。但是,生产计划往往会受到各种因素的干扰和影响,如市场需求变化、生产设备故障、原材料供应不稳定等,这些...

中间日程计划范文

我们以某企业中间日程计划范文,用以说明中间日程计划中的基准日程计划、制作“基准日程表”、制作“能力调查表”、制作“标准作业时间表&rdquo...

企业选址原则

在企业选址原则这个问题上,既要有定性的分析,也要有定量的分析。影响选址的因素很多,想要全面评价各影响因素的作用,大量的定量分析是必须的,但定性分析是定量分析的前提。没有定性分析作指导,定量分析不可能得...

生产规划部职责

生产规划部职责

生产规划部职责包括生产规划部组织架构、生产规划部使命、生产规划部目标、生产规划部职责四部分内容,下面我们就这四点分别说明: 一、生产规划部组织架构 二、生产规划部使命 生产规划部门的...

生产总监理想的人格特征

生产总监理想的人格特征

生产总监的人格特征,比较理想的状态是要有责任感、执著度、包容心。没有责任感,就不会有执行力;没用执著度,就不会有控制力;没有包容心,就不会有凝聚力。理想的人格特征是成功的元素,决定了生产总监的职业前景...

生产员工有效沟通的五种方法

生产员工有效沟通的五种方法

在生产现场管理的过程中,最常听到的两个字就是:沟通。部门间沟通、部门内部沟通,与客户的沟通,与领导的沟通,沟通完全是整个生产体系正常运行的关键。具体来说,沟通有一个范围,有一个对象,有一个程度。那么如...

发表评论

◎欢迎参与讨论,请在这里发表您的看法、交流您的观点。
